При какой температуре можно заливать фундамент: разбираемся в нюансах, чтобы не совершить ошибок

Содержание

Дополнительные советы

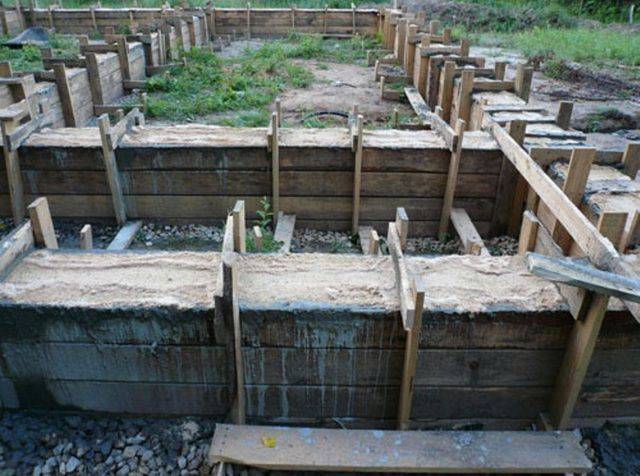

Послойная заливка требует четкого планирования буквально по часам. План работ должен предусматривать, будет ли бетон заливаться на не затвердевший предыдущий, либо укладка новой прослойки будет сделана после схватывания нижней.

Сам заливаемый фундамент нужно разделить на секторы. Каждый из них обрабатывается либо промышленными вибраторами, либо ручным инструментом, чтобы выдавить воздух, попавший внутрь во время заливки. Пузырьки снижают прочность фундамента.

Послойно заливая фундамент, делают подушку из материала, не подверженного силам пучения. Это ПГС (песчано-гравийная смесь) или минимум слой песка в 10 см и щебня мелких фракций в 15 см. Чтобы подушка не смешивалась с грунтом, под нее выстилается подложка из геотекстиля.

Уже залитую прослойку нельзя перемешивать. Такая процедура резко снижает твердость, повышает риск смещения арматуры.

Набор прочности бетоном

Бетон — это искусственный камень, который получают из раствора, приготовленного по особым пропорциям. Твердение смеси зависит от множества факторов, поэтому точного ответа, подходящего для всех случаев, на вопрос, сколько фундамент дома должен стоять после заливки, нет. Ответ индивидуален для определенных условий.

В среднем считается, что набор прочности занимает 28 дней, но это значение усредненное. Процесс зависит от следующих факторов:

  • какой тип цемента использовался при замешивании бетонного раствора;
  • соотношение цемента и воды в смеси;
  • температура окружающей среды во время твердения фундамента;
  • какая погода будет стоять после заливки (солнечная, пасмурная, ветреная);
  • насколько уплотнен бетонный раствор.

Каждый из этих факторов оказывает влияние. Весь процесс условно можно разделить на два этапа:

Схватывание

Это период, в течение которого смесь для фундамента остается подвижной. Это значит, что весь процесс транспортировки, заливки и уплотнения должен уместиться в эти рамки. При доставке бетономешалками, время схватывания увеличивается за счет постоянного перемешивания. Если раствор находится в миксере слишком долго, происходят изменения, которые плохо скажутся на качестве готовой конструкции. Период схватывания обратно пропорционален температуре окружающей среды.

Температура окружающей среды, ᵒС Начало схватывания (считая от момента замешивания смеси), ч Окончание схватывания, ч
6-10 15-20
20 2 3
30 1 1,5-2

Оптимальной температурой является 20ᵒС. Быстрое схватывание при высоких температурах может отрицательно повлиять на качество фундамента дома после заливки.

Твердение

Второй этап набора прочности — твердение. Если время первого этапа диктует условия для выполнения работ ,то сколько займет твердение, влияет на возможность продолжения строительства и перехода к возведению «коробки» здания. Ниже в таблице приведены значения, сколько должен стоять фундамент дома после заливки в зависимости от температуры. За 100% набора прочности на сжатие принимается значение, которое будет получено при температуре 20ᵒС, если дать фундаменту выстояться 28 суток. Приведены значения для материала марок М200-300 ( класс B 15 — B 22,5) изготовленных на портландцементе марок М400-500.

Среднесуточная температура воздуха, ᵒС Срок твердения, сут.
1 2 3 5 7 14 28
-3 3% 6% 8% 12% 15% 20% 25%
5% 12% 18% 28% 35% 50% 65%

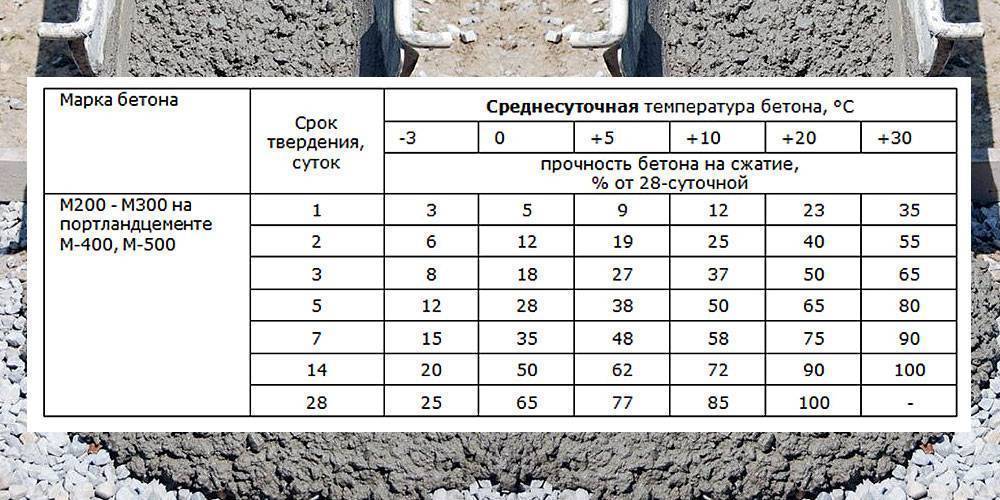

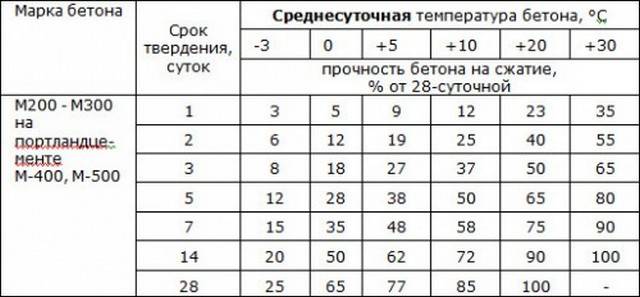

+5 9% 19% 27% 38% 48% 62% 77%
+10 12% 25% 37% 50% 58% 72% 85%
+20 23% 40% 50% 65% 75% 90% 98%

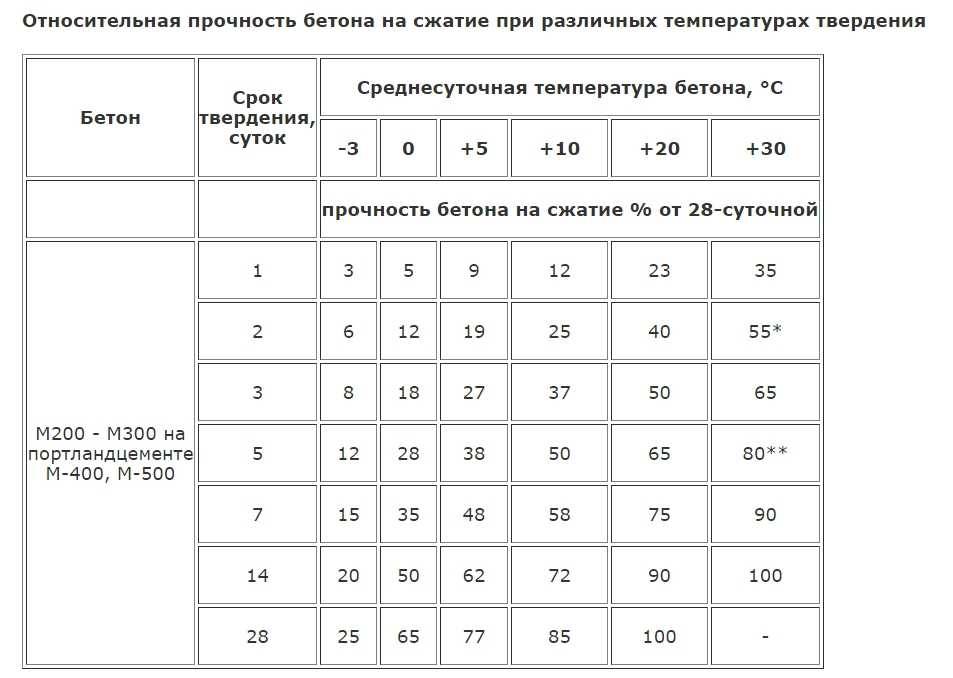

+30 35% 55% 65% 80% 90% 98%

Из таблицы видно, что особенно сильно замедляют процесс отрицательные температуры.

Распалубочная прочность бетона определяется СП «Несущие и ограждающие конструкции» и составляет 70% от марочной (безопасный срок начала работ). Это значит, что снимать опалубку после заливки фундамента дома надо не менее чем через 7 суток для среднесуточной температуры +20ᵒС или не менее чем через 14 суток для +10ᵒС. При соответствующем обосновании можно выдержать время до достижения лишь 50% марочной прочности на сжатие (нормативно-безопасный срок начала работ) перед снятием опалубки. При самостоятельном возведении также рекомендуется ознакомиться с «Руководством по производству бетонных работ в зимних условиях, районах Дальнего Востока, Сибири и Крайнего Севера».

Сколько должен стоять фундамент после выполнения монолитных работ, зависит от типа портландцемента для изготовления смеси. Существует три типа:

  • быстротвердеющий;
  • нормальнотвердеющий;
  • медленнотвердеющий.

В таблице представлены значения прочности на сжатие для бетонов на различных вяжущих в зависимости от температуры воздуха. Все величины, так же как и в предыдущей таблице, в процентном отношении от прочности при температуре 20ᵒС, если дать монолиту выстояться 28 суток.

Среднесуточная температура, ᵒС Время набора прочности, сут.
1 2 3 7 14 28
На быстротвердеющем портландцементе
5 16% 22% 26% 33% 38% 45%

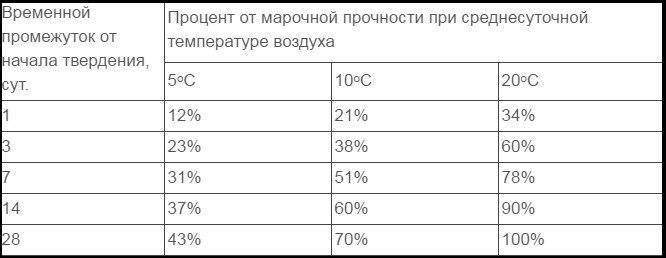

10 26% 37% 43% 54% 61% 71%
20 42% 58% 66% 82% 92% 98%
На нормальнотвердеющем портландцементе
5 12% 19% 23% 31% 37% 43%
10 21% 32% 38% 51% 60% 70%
20 34% 50% 60% 78% 90% 98%
На медленнотвердеющем портландцементе
5 6% 12% 17% 27% 34% 41%
10 11% 21% 28% 44% 56% 67%
20 19% 34% 45% 68% 85% 98%

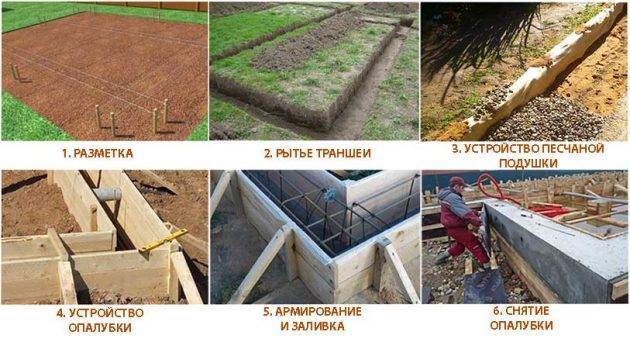

Требования к тому, сколько должен стоять фундамент дома после монолитных работ перед снятием опалубки, остаются такими же: 70% от марочной прочности на сжатие (50% при особых условиях).

Заливка фундамента летом

Многие знают, что опасно заливать бетон под фундамент зимой, так как он может быстро замерзнуть. Однако жаркий период оказывается для раствора бетона таким же негативным фактором. При температуре внешней среды выше 30 градусов реакция схватывания бетонного раствора ускоряется, вследствие чего масса расширяется. Охлаждаясь, бетон стремится к сжатию, что приводит к остаточным напряжениям и деформациям.

При какой температуре можно заливать фундамент: разбираемся в нюансах, чтобы не совершить ошибокЭтапы постройки фундамента

Способы предотвращения трещин

Часто образование трещин наблюдается уже в первые часы после завершения заливки фундамента. Для предотвращения трещин в жаркую сухую погоду рекомендуется:

При какой температуре можно заливать фундамент: разбираемся в нюансах, чтобы не совершить ошибокТрещины на фундаменте после заливки бетона

  • готовить растворы из портландных цементов, марка которых выше проектных показателей бетона хотя бы в 1,5 раза;
  • использовать пластифицированные портландцементы;
  • укладывать бетон вечером или ночью, когда нет прямого солнечного воздействия;
  • при возникновении усадочных трещин в течение 1 часа после укладки провести еще одно вибрирование смеси;
  • обеспечить меры защиты бетона от потери воды.

Приготовление раствора на площадке

Если раствор бетона готовится непосредственно на строительной площадке, необходимо:

При какой температуре можно заливать фундамент: разбираемся в нюансах, чтобы не совершить ошибокПриготовление бетонного раствора на стройплощадке

  • цемент, песок и другие исходные материалы хранить под брезентом или непрозрачным навесом;
  • в качестве источника воды использовать колодец либо скважину;
  • добавить в бетономешалку кусочки льда из морозилки, не нарушая при этом пропорцию воды и цемента;
  • чтобы снизить количество выделяемой теплоты, уменьшить объем цемента до предельно допустимого значения;
  • если есть возможность, перед замесом охлаждать щебень и песок;
  • перед началом заливки фундамента облить водой опалубку – испаряясь, она обеспечит некоторое снижение температуры.
Популярные статьи  Как подключить светодиодную ленту?

Процесс твердения бетона и его характеристики

После заливки фундамента бетон проходит две стадии: схватывания и твердения. Время схватывания не превышает суток, на этой фазе бетонный раствор переходит из жидкой фазы в твердую. Но прочность его при этом еще не высока. После схватывания начинается процесс твердения, он длится значительно дольше и определяется многими факторами: маркой бетона, его составом, наличием добавок, температурным и влажностным режимом.

Оптимальными условиями для схватывания и твердения обычного бетона считают диапазон температур от 3° до 25°С. При этом скорость процесса имеет прямую зависимость от температуры – чем теплее, тем быстрее происходит схватывание бетона и набор прочности, также она повышается с увеличением марки бетона.

Марка бетона – это характеристика его прочности на сжатие после выдержки в нормальных условиях в течение 28 суток. То есть, по истечении четырех недель бетон любой марки приобретает свою проектную прочность, после чего его твердение продолжается в течение нескольких лет с крайне малой скоростью.

Существует еще одна характеристика бетона – критическая прочность. Она выражается в процентах от проектной и означает ту степень твердения, при которой воздействие низких температур не влечет за собой необратимых изменений структуры бетона и процессов твердения. Доля разных марок этот показатель разный, его значения приведены в таблице.

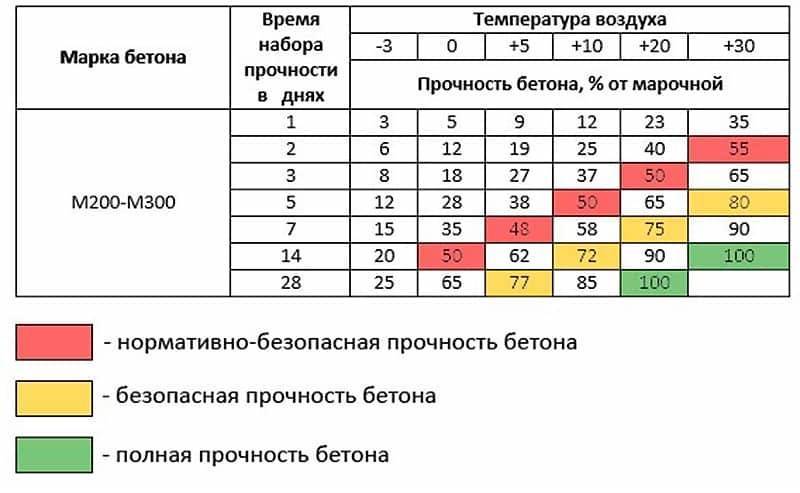

Таблица между критической прочности в зависимости от марки бетона

Скорость твердения бетона изменяется во времени нелинейно и зависит от температуры. Ее можно определить по графикам, приведенным на рисунке. Графики построены для различных температур окружающей среды, при этом необходимо учитывать суточные колебания и брать наименьшее значение температуры. Температура бетона выше 35°С достигается с помощью нагрева залитого раствора.

Набранная прочность бетона в зависимости от времени выдерживания в часах

При снижении температуры ниже 3°С начинается фазовое преобразование воды в лед, при этом структура не отвердевшего бетона нарушается, появляются микротрещины, которые впоследствии приведут к его разрушению.

Понижение температуры ниже нулевой отметки приводит к полной остановке процесса гидратации цемента, процесс твердения полностью останавливается. После повышения температуры и оттаивания процесс может возобновиться, но обратного восстановления разрушенных связей уже не произойдет. Однако если бетон достиг критической прочности, понижение температуры не вызовет в нем необратимых изменений, и после оттаивания процесс твердения возобновится.

Нюансы бетонирования в зимний период

Неспроста зима считалась не лучшим периодом, как для заливки монолитной конструкции, так и для сооружения опорных элементов буронабивных и свайных типов фундамента. Причиной тому кристаллизация воды – одного из основных компонентов бетонного раствора. Превращаясь в лед, вода не только препятствует нормальному течению процесса гидратации бетонной смеси – то есть, формированию надежных молекулярных связей за счет именно ее работы. Из-за образования кристаллов льда, габариты которых увеличивают исходный объем воды на 10 %, повышается пористость. Данный факт никоим образом не способствует получению запланированной прочности фундамента, а вот снижает существенно.

Разберемся в механизме гидратации

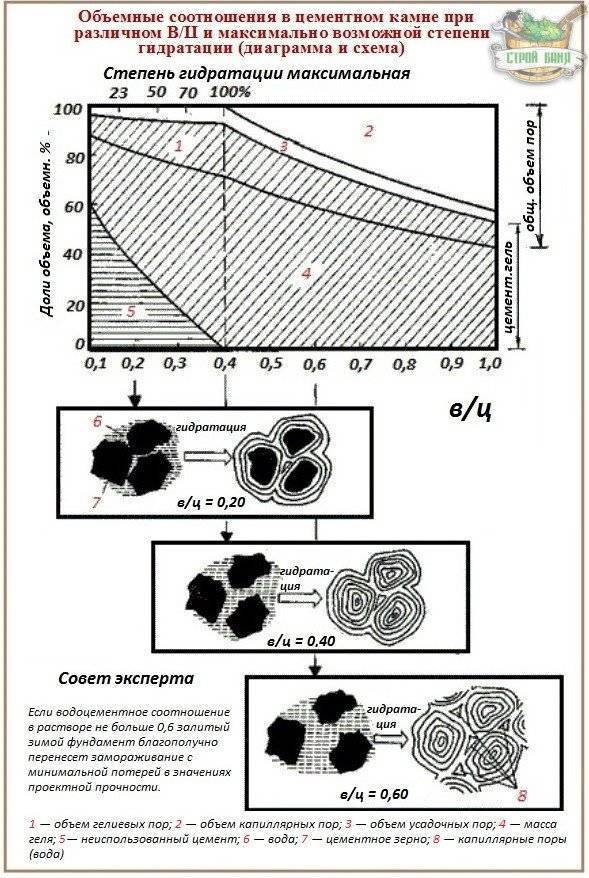

Бетонирование есть процесс постепенного перехода смеси цемента с песком и щебнем из жидкой фазы в положенное ему по рангу твердокаменное состояние. При температурном фоне + 15º и при благоприятном для схватывания уровне влажности происходит следующее:

  • сначала на поверхности залитой конструкции формируется своеобразная оболочка из гидросиликата натрия;
  • затем к реакции подключаются верхние слои залитой массы — твердые зерна цемента постепенно отсасывают влагу, за счет чего «склеиваются» составляющие раствора;
  • далее наружная оболочка, теряя испаряющуюся воду, начинает стягиваться;
  • потом в реакцию вступают более глубокие слои;
  • и далее в той же последовательности, пока спустя 28 дней бетонное сооружение не наберет максимальной прочности.

При какой температуре можно заливать фундамент: разбираемся в нюансах, чтобы не совершить ошибок

Если фундаменту застывать приходится в жаркий сухой денек, темпы гидратации возрастают. Но и вода начинает испаряться активней, оставляя вместо себя незаполненные связанным бетоном поры. При низкой температуре течение реакции замедляется, но поры появляются уже из-за образования кристаллов льда. Во избежание чего заливка фундамента зимой производится по особым правилам, позволяющим получать требующуюся для нормального твердения температуру раствора внутри залитого бетонного массива или отдельных столбов.

Гидратация сопровождается самопроизвольным повышением температуры. Чем больше толщина и размеры бетонной конструкции, тем больше бетон выделяет тепла и медленнее остывает. Следовательно, не стоит увлекать заливкой опорных столбов в морозы, желательно предпочесть ленту или монолит. Если вокруг массивных сооружений устроить теплосберегающую опалубку из изоляционных матов или плит, при незначительных понижениях температуры можно обойтись без дополнительных ухищрений.

При какой температуре можно заливать фундамент: разбираемся в нюансах, чтобы не совершить ошибок

Использование присадок

Ещё одним способом зимнего бетонирования является использование химических ускорителей твердения и противоморозных добавок. К ним относятся хлористые соли, нитрит натрия, карбонат кальция и др. Эти добавки понижают температуру замерзания воды и ускоряют гидратацию цемента. Их использование позволяет обойтись без прогрева бетона. Некоторые добавки повышают морозостойкость бетона, тем самым гидратация происходит даже при -20С.

Использование присадок обладает рядом недостатков. Их наличие в смеси пагубно сказывается на арматуре, начинается процесс коррозии. Поэтому использовать их можно только в неармированной конструкции. Также, при использовании противоморозных добавок, в зимний период, бетон наберёт прочность не более 30%. При наступлении плюсовой температуры произойдет оттаивание и дальнейший процесс набора прочности. Поэтому в бетоне, работающем при динамических нагрузках (фундамент под вибростанки, молоты и т.д.), использовать добавки нельзя.

Какой оптимальный температурный режим затвердевания бетона?

Так при какой температуре воздуха можно заливать бетон? Этот вопрос интересует многих, кто занимается строительством, да и не только. Разделить температурный режим можно на несколько основных групп:

  • неблагоприятный;
  • оптимальный;
  • благоприятный.

Неблагоприятный период регистрируется именно поздней осенью и зимой, когда на улице свирепствуют морозы. По технике безопасности вообще не рекомендуется работать с бетоном в минусовую погоду, если, конечно, не провести специальную подготовку. Как только температура воздуха начинает резко падать:

  • работы лучше реорганизовать;
  • нагрузки перераспределить;
  • использовать специальное оборудование.

Умеренный температурный режим – это от 0 и до +4 градусов. Подобная погода наблюдается в основном ранней весной или осенью. В таких условиях можно создавать фундамент, но нужно помнить, что оставлять вскрытые элементы на ночь нельзя, нужна хоть минимальная защита.

Благоприятную температуру встретить в зимний период почти невозможно. А она должна быть выше 6 градусов. В этот период ограничений никаких нет, и можно работать с бетоном, не беспокоясь о правильности его затвердевания.

Влияние температуры на характеристики бетона

Все знают, что раствор быстрей застывает, если стоит теплая погода, а вот жара может оказать пагубное влияние на свежезалитый бетон.

При температуре в пределах 5 – 15 градусов выше нуля схватывание состава происходит естественным образом, при этом бетон выделяет тепло в окружающую его среду. Но в жаркие дни этого не происходит.

В подобных условиях бетонный каркас начинает свое формирование при еще увеличенном объеме материала. При потере температуры поверхность постепенно оседает, а сформированная кристаллическая структура данному процессу создает препятствия. В конечном итоге, из-за созданного внутри напряжения, фундамент покрывается трещинами на четвертый – двенадцатый час с момента окончания заливки.

Популярные статьи  Как выложить камин своими руками: особенности и виды изделий, чертежи

Для того, чтобы фундамент сохранял целостность при двадцати пяти градусах тепла и выше, необходимо для приготовления бетона применять портландцемент быстрого твердения, спустя пять – шесть часов от окончания бетонирования поливая водой и затеняя подручными материалами.

Замедление гидратации достигается вводимыми пластификаторными и модифицирующими добавками. Появляющиеся трещины говорят о том, что необходимо выполнить повторную трамбовку.

Как влияют на бетон отрицательные температуры?

Согласно п. 5.3.15. СП 70.13330.2012 СНиП 3.03.01-87, проведение укладки бетона при отрицательных температурах возможно только при создании особых условий, обеспечивающих необходимые свойства бетона.

Только при создании особых условий возможно заливка бетона при отрицательных температурах

Качество раствора при различных температурах

Укладка бетона при минусовой температуре приводит к появлению неисправимых изменений в структуре.

В связи с этим следует помнить об особенностях работы в зимнее время:

  • раствор, приготовленный в летний зной, имеет более высокую стойкость и быстрее застывает, чем смесь, приготовленная зимой;
  • при работе в ледяной холод качество раствора резко падает. Об этом свидетельствует видимая деформация изделия. Поэтому температура укладки бетона должна быть выше 0°C.

Физико-химические процессы

Гидратация бетона при отрицательных температурах замедляется, химически несвязанная вода переходит в состояние льда, увеличивая свой объём на 9,7 %. Из-за этого в смеси возникают напряжения, которые разрушают его структуру. Замёрзший бетон обретает высокую прочность благодаря сцеплению молекул замёрзшей воды, но это ненадолго.

При увеличении температуры внешнего мира выше 0 градусов, вода начнёт оттаивать, что возобновит гидратацию. Но изменение структуры бетона не позволит набрать необходимую проектную прочность. Исследования показывают, что влияние пониженной температуры не меняет физико-химические характеристики бетона, если до замерзания смесь набрала 30-50% проектной прочности.

Большее количество времени занимает созревание бетона при низких температурах

Схватывание и твердение бетона при низких температурах по дням

Чтобы выяснить наиболее подходящее время для начала проведения строительных работ, следует обратить внимание на график, где показано твердение бетона при низких температурах. Каждый производитель строительного материала размещает таблицу с информацией о застывании бетона при низких температурах на упаковке

Лучшим временем считается момент, когда прочность бетона составляет не менее 72%. Чтобы лучше понимать, как рассчитать время работы, следует изучить пример, в котором описано схватывание бетона при низких температурах по дням.

Несъемная ЭППС-опалубка решает проблему утепления лишь отчасти

Пенополистирол с фундамента не снимают, а после затвердевания бетона поверхность затягивается армирующей сеткой-серпянкой, штукатурится и гидроизолируется.

Однако, такой подход лишь уменьшит негативное влияние отрицательных температур при созревании бетона, но не снимет проблему полностью.

В любом случае для надежного схватывания залитого фундамента при минусовых температурах, сверху он обязательно закрывается плотной полиэтиленовой пленкой. Для этого возводят над ним временное сооружения из дерева или арматурных прутьев, которое также затягивают полиэтиленом. В получившемся закрытом помещении, внешне напоминающим парник, поддерживают необходимую для качественного застывания температуру с помощью тепловых пушек. Понятно, что и это потребует очень существенным материальных затрат.

Как можно убедиться, даже с экономической точки зрения проведение работ по заливке фундамента в зимнее время вызывает большие опасения. Поэтому прежде чем начинать такую работу во время холодов, нужно очень тщательно взвесить все финансовые риски и оправданность подобной спешки.

Видео: работы по «зимней» укладке бетона в фундамент

Являются ли «панацеей» противоморозные добавки?

Бытует весьма распространённое мнение, что проблему зимней заливки бетонного фундамента вполне можно решить использованием специальных соляных присадок в подготавливаемый раствор. Если судить по многочисленной рекламе, то стоит добавить этот компонент при замешивании, а дальше все пойдет своим чередом С этим стоит разобраться поподробнее.

Видео: один из вариантов противоморозной добавки в бетон

Прежде всего, необходимо уяснить, как, собственно, происходит процесс твердения и созревания бетонного камня.

Когда раствор залит в опалубку, он проходит до готовности через две стадии — это схватывание и отвердевание.

  • Схватывается залитый бетон в течение 24 ÷ 30 часов. За это время жидкая консистенция переходит в твердое состояние, однако, она еще не имеет достаточной прочности. Именно в этот период начинают формироваться кристаллические связи, происходит связывание свободной воды и цементных составляющих раствора.
  • Далее начинается второй этап — это окончательное отвердение, созревание и упрочнение бетонной конструкции — он проходит в течение намного более длительного срока. Этот период зависит от нескольких факторов, таких, как марка приготовленного раствора, уровень влажности и температурный режим, а также наличие специальных упрочнительных добавок.

Как говорилось выше, оптимальная температура для химических реакций обоих процессов варьируется от 15 до 25 градусов. Чем выше она в этом диапазоне, тем быстрее пройдет окончательная кристаллизация, переход воды в гелеобразное состояние. Но даже в оптимальных условиях о готовности фундамента можно говорить не ранее, чем через 4 недели – основа полностью готова для возведения стен.

Опасность отрицательных температур кроется в нескольких причинах:

  • Во-первых, расширение замерзшей несвязанной цементом воды вызывает внутренне давление на пористую структуру бетона, что приводит к его разрушению. Особенно это становится заметным после повышения температуры до положительных отметок – такой бетон по прочности ни идет ни в какое сравнение с «нормальным».
  • Во-вторых, сам по себе сложный химический процесс гидратации цемента требует определенного температурного режима. Уже при температуре ниже +5° С активность этих процессов снижается до критических отметок, и чем холоднее, тем более вялотекущим будет созревание бетона. И даже в этом случае такой «прерывистый» процесс существенно ухудшает качество готовой бетонной конструкции.

При какой температуре можно заливать бетон на улице

При какой температуре можно заливать фундамент: разбираемся в нюансах, чтобы не совершить ошибок

Бетонный раствор используют для получения монолитной конструкции. Конструктивные элементы здания не должны иметь трещин, полостей или разрывов в результате твердения материала.

За 4 недели обычно набирается полная прочность. В это время происходит гидратация цемента в составе бетона. Первая стадия этого процесса – схватывание. Гранулы цемента реагируют на контакт с водой и образуют кристаллы, которые впоследствии скрепляются между собой. Этот процесс длится первые 7-10 часов.

Вторая стадия – твердение бетона (набор прочности). В реакцию с водой вступает клинкерная составляющая, формируя силикатную структуру будущего монолита. Небольшие кристаллы соединяются, образуя пористую поверхность.

Вода непрерывно участвует в процессе твердения, поэтому она не должна замерзать или испаряться. То есть нормальный процесс набора прочности не может проходить в жару или в холод.

Приемлемая температура должна быть не только в первые 10 часов после заливки раствора, но и на протяжении 28 дней, пока монолит набирает прочность. Нагружать поверхность в этот период нельзя.

При несоблюдении температурного режима время ожидания увеличивается. Если продолжить работы, не дожидаясь полного затвердевания, монолит может покрыться трещинами, на поверхности образуется грибок, а вся конструкция станет непригодной для эксплуатации.

Есть ли минимальные и максимальные ограничения для проведения работ

При какой температуре можно заливать фундамент: разбираемся в нюансах, чтобы не совершить ошибок

Иногда обстоятельства складываются так, что работы необходимо проводить жарким летом или в мороз зимой. Существуют температурные показатели, за которые нельзя выходить.

Минимальная температура застывания бетона, при которой можно заливать раствор без добавления присадок и дополнительного подогрева составляет +5°C.

Минимальная температура, при которой заливают бетон без присадок -3°C (при этом температура раствора должна поддерживаться на уровне +10°C не менее трех дней).

Максимальная температура для работы с бетоном: +25°C. При более жаркой погоде работы проводят в разы быстрее, так как схватывание бетона происходит за меньшее время. Залитую поверхность дополнительно увлажняют каждые 2-3 часа.

Популярные статьи  Какой стабилизатор напряжения выбрать для дома: ТОП-11 популярных релейных и электромеханических моделей

Бетонирование в условиях сухого жаркого климата

При какой температуре можно заливать фундамент: разбираемся в нюансах, чтобы не совершить ошибок

Наряду с холодом бетон боится жары. Если температура окружающего воздуха превышает 35С и влажность менее 50%, то это способствует повышенному испарению воды из бетонной смеси. В результате водноцементный баланс нарушается и процесс гидратации замедляется или вовсе прекращается. Поэтому необходимо применять определённые меры по защите смеси от потери влаги. Можно понизить температуру свежеприготовленной смеси, если использовать охлаждённую воду, либо разбавить воду льдом. Этот нехитрый способ позволит избежать значительной потери воды при укладке смеси. Но через некоторое время смесь нагреется, поэтому следует позаботиться о дальнейшей герметичности конструкции. Опалубка должна быть герметичной, чтобы избежать потерь влаги через трещины. Впитывающую поверхность опалубки необходимо обработать специальным составом, ограничивающим сцепку с бетоном и поглощение влаги из него.

Необходимо оградить твердеющий бетон от воздействия прямых солнечных лучей. Для этого поверхность бетона укрывают мешковиной или брезентом. Через каждые 3 — 4 часа необходимо производить смачивание поверхности. Причём период увлажнения может достигать 28 суток, т.е. до полного набора прочности.

Одним из способов защиты при дефиците воды является возведение над поверхностью бетонной конструкции воздухонепроницаемого колпака из плёнки ПВХ толщиной не менее 0,2 мм.

Свойства заливки бетона: влияние сезонных условий на процесс

Основным поприщем использования бетона является заливка фундамента строительных объектов. На завершающем этапе монтажа – схватывание и твердение раствора, показания термометра играют огромную роль. От них зависит временной диапазон окончательного результата и срок эксплуатации полученного залива.

При какой температуре можно заливать фундамент: разбираемся в нюансах, чтобы не совершить ошибок

Благоприятной положительной температурой для заливки служит диапазон 3-25 градусов. В связи с этим, строительство объектов популярно весной или летом.

При низкой или отрицательной температуре, т.е. в осенний и зимний период, бетонирование осуществляется также, но во время действий используются специальные технологии, которые поддерживают нужный уровень тепла.

Варианты увеличения температуры бетонной смеси в зимний период:

  • Подогрев воды;
  • Внедрение морозостойких примесей;
  • С помощью электрического подогрева;
  • Использование тепловых пушек с ограждением бетонной смеси;
  • Методика пропаривания бетонных конструкций при помощи специальных автоклав по достижению прочности 80-85%;
  • Подогрев арматуры, если она присутствует в бетонной примеси, путём электроподогрева.

Влияние морозоустойчивых примесей на заливку бетона зимой

Быстрота застывания раствора, зависит от марки цемента и добавки к ней.

При какой температуре можно заливать фундамент: разбираемся в нюансах, чтобы не совершить ошибок

Рассмотрим самые распространённые морозоустойчивые модификаторы и возьмём среднестатистический показатель выдержки бетона для любой марки цемента при минусовой температуре:

  1. Хлористые соли: при -5 градусах – около 4-х суток, при -10 – до 7 суток, при -15 – до 2-х недель.
  2. Нитрит натрия: при -5 градусах – до 6 суток, при -10 – около 9 дней, при -15 – до 10 календарных дней.
  3. Поташ: при -5 градусах – 2-е суток, при -10 – около 5 дней, при -15 – 8 календарных дней, при -20 – 9 суток, при -25 – до 12 дней.

Задача химических примесей – снизить температуру замерзания жидкости в бетонной смеси.

На примере поташи рассмотрим, как рассчитывается введения химиката в жидкий бетон при минусовых температурах.

Если температура бетона 10-15 градусов со знаком «минус», то необходимое количество пошата – 10 процентов от массы, при показаниях (минусовых) 21-25 градусов берут 15 процентов.

Вопрос о том, при какой температуре можно заливать бетон, неактуален в холодные времена, так как в течение суток она может варьироваться в пределах 5-15 градусов ниже нуля, а постоянное замерзание/размораживание для бетонирования опасно.

Если же бетон замерзает, то консистенция перестаёт твердеть, так как вода превращается в лёд. Такое литьё придётся переделывать, в связи с тем, что даже если удастся отогреть основание, замёрзшая вода увеличивается в объёме и разрывает связи в бетоне, что приводит к неоднородности залитой поверхности.

Поэтому, прежде чем начинать работу, необходимо изучить все тонкости процесса заливки в мороз. Сюда относят: выбор высококачественного цемента и морозостойких добавок к нему, а также надлежащий уход за бетонной поверхностью.

Температурный режим бетонной смеси: влияние погодных условий

Рассмотрению предлагается список оптимальных температур бетона, при которых получаются наиболее качественные конструкции:

  • Благоприятные (со знаком «+») в диапазоне 5-15 градусов;
  • Граничные показатели: минус 20 и +45 градусов;
  • Не ниже +5 градусов – при показаниях наружного воздуха от +5 до -3 для марок цемента М200+, а при меньшей маркировке – смесь должна быть от +10 градусов.

При какой температуре можно заливать фундамент: разбираемся в нюансах, чтобы не совершить ошибок

Температура заливки бетона в летний период при +30 градусах понижает прочность поверхности. В связи с этим залитый участок обрабатывают водой (процесс увлажнения).

Учитывая этот факт, летом бетон разводят до более жидкой консистенции. При числовых показаниях 5-15 градусов со знаком «+» бетон, за счёт отдачи тепла окружающей среде, остужается самостоятельно.

В сезон дождей, сырая погода в сочетание с прохладой, является наиболее оптимальной: бетон равномерно схватывается и есть возможность повышения устойчивости его к воде специальным цементом. Раствор от размытия спасёт накрывание рабочей площадки полиэтиленом.

При какой температуре можно цементировать на улице в зимний сезон или осенний, когда показатели термометра уходят в минус?

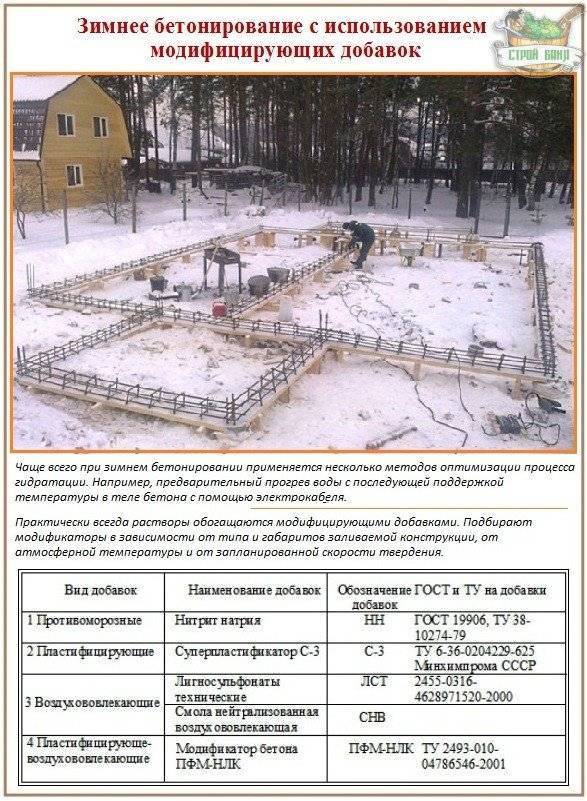

Как оговаривалось выше, в любой мороз можно бетонировать, но для этого использовать один из методов подогрева. Наиболее популярным и бюджетным считается заблаговременное нагревание необходимых материалов для раствора, который при заливке должен быть 35-40 градусов.

Суть процесса:

  • Нагревается песок и щебень до 60 градусов;
  • Вода до 90 градусов;
  • Цемент помещают на время в тёплое помещения. Он должен стать комнатной температуры;
  • Все компоненты смешивают.

Выводы и рекомендации

Невзирая на технологии, позволяющие вести бетонные работы на морозе, лучше перенести закладку фундамента на весну, если есть такая возможность. В противном случае учтите следующие рекомендации:

  1. Не закладывайте фундаментную плиту на грунте, успевшем промерзнуть, такая затея обречена на неудачу. Необходимо снять весь слой замерзшей почвы.
  2. Заливка должна производиться быстро и качественно, так что кустарные способы здесь не годятся. Нужна доставка материала с завода и укладка бетононасосом с уплотнением вибраторами.
  3. Ленточное основание, заливаемое в земле без опалубки, нужно подогревать только кабелем (либо ТЭНами из нихрома), а в бетон добавлять присадки. Наружный обдув горячим воздухом не прогреет подземную часть конструкции.
  4. Как и в летнее время, бетонному монолиту противопоказано пересыхание, поэтому его нужно смачивать водой.

С экономической точки зрения, зимнее строительство равнозначно летнему, но сильнее растянуто во времени из-за погодных условий. Причина – в сезонном удешевлении материалов и расценок на услуги строительных компаний, о чем подробно рассказывается в видеоролике:
