Как провести электричество на участок

Содержание

Какими нормативными документами регулируется подключение участка к электросети?

Прежде всего, это Федеральный закон № 35-ФЗ «Об электроэнергетике» от 26 марта 2003 г. В статье 26 этого закона говорится о том, что технологическое присоединение к объектам электросетевого хозяйства носит однократный характер и регулируется постановлением Правительства РФ.

Собственно процедура присоединения определяется в постановлении Правительства, утвердившем Правила, регулирующие технологическое присоединение энергоустановок (№ 861 от 27.12.04 г.

29 августа 2017 г. Федеральная антимонопольная служба своим приказом №1135/17 утвердила Методические рекомендации, в которых расписан порядок определения платы за подключение к электросетям. Здесь подробно расписывается, как будет рассчитываться платеж за подведение электроэнергии к участку.

Как провести электричество на участок без построек

Подключение электричества к участку можно условно разделить на два этапа:

  1. Подготовка документов для получения разрешений (технические условия);
  2. Электромонтажные работы по подключению электроэнергии.

Шаг 1 — получить техусловия

Чтобы получить необходимые согласования и подключить электричество к участку, в местную энергоснабжающую организацию нужно подать следующие документы:

  • заявление на подключение участка к электросетям (2 экз.). Один экземпляр заявления с пометкой сотрудника энергосбыта о принятии документов остается у заявителя;
  • копия паспорта и нотариальная доверенность, если от имени владельца выступает доверенное лицо;
  • копии документов о праве собственности на участок;
  • перечень потребляющего электроэнергию оборудования на участке;
  • план участка с официального сайта Росреестра с указанием ближайшего столба линии электропередач и расположения инженерных сетей на территории (газопроводов, водоснабжения, связи и т.д.). План участка можно распечатать из карт яндекс или google, отчертив внешние границы красным.

По закону срок рассмотрения документов не более 30 дней. В течение этого срока заявителю по почте будут отправлены два экземпляра договора на подачу электроэнергии и технические условия на подключение.

В техусловиях указывается:

  1. предельно допустимая мощность потребления электроэнергии;
  2. тип электросети (одно- или трехфазная);
  3. напряжение 220 В или 380 В.

Образец техусловий на подключение электричества

Шаг 2 — заказать проект и монтаж

После получения техусловий следует подготовить проект подключения участка к электросети. Подобные проекты делают специализированные компании или электроснабжающие организации. Второй вариант предпочтительнее, т.к. проект утверждается электроснабжающей организацией. Подключение участка будет проведено на основании утвержденного проекта, отступления от которого запрещены.

В договорах обычно предусматривается подключение в течение 6 месяцев. На практике это происходит гораздо быстрее, если нет препятствующих обстоятельств. До того, чтобы знать, как провести электричество на участок без построек, заказчику нужно определить расстояние от участка до ближайшего столба (места подключения). Если это расстояние более 25 м, заказчику придется установить (обычно за свой счет) дополнительный столб.

Если линия электропередач находится на большом расстоянии, это усложнит подключение. В таком случае перед тем, как подключить электричество к земельному участку, придется искать подрядчика, оформлять все необходимые документы на строительство линии электропередачи к участку и только после этого проводить линию.

Сколько стоит провести электричество на участок

Стоимость подключения электричества к земельному участку зависит от конкретных объемов работ. В настоящее время средняя стоимость таких работ составляет около 55 тысяч рублей. В эту сумму входят:

  • стоимость составления и согласования проектной документации на подключение;
  • стоимость монтажных работ.

Если участок удален от линии электропередач и нужно устанавливать дополнительный столб, то к стоимости подключения добавится цена установки столба под электричество на участке.

Как воспользоваться законом о бесплатной газификации

В начале лета 2021 года Государственная Дума приняла закон, в соответствии с которым граждане имеют право на то, чтобы газ бесплатно подводили прямо к границам их земельных участков. Так называемая «последняя миля» до этого оплачивалась непосредственно владельцем участка, теперь эти расходы берет на себя газораспределительная организация или государство. Это дает возможность существенно сэкономить, потому что ранее газификация, например, в Подмосковье стоила в среднем от 80 до 150 тыс. рублей. Правда, сейчас вложиться тоже придется: проведение газа по участку и покупка оборудования все еще оплачивается владельцем.

Для того, чтобы воспользоваться такой возможностью, необходимо подать заявление на подключение участка к газовой сети. Действие закона распространяется на те населенные пункты, в которых уже проведены газораспределительные сети.

Заниматься проведением газа будет «Газпром» и дочерние компании. Граждане могут обращаться с просьбами подключить их участок по методу «одного окна» непосредственно к оператору газификации. Могут ли отказать? Да, с основанием, что пропускная способность системы недостаточная. Но операторам дана жесткая установка на то, чтобы в таких ситуациях увеличивать пропускную способность и обеспечивать жителей газом.

Как провести газ на дачный участок

Если вы имеете право воспользоваться бесплатным проведением газа до своего участка, обращайтесь непосредственно к компании, которая занимается газификацией вашего населенного пункта.

Важно!

По участку газ по-прежнему проводится за счет самого владельца. Это тоже немалая сумма, к тому же, придется покупать оборудование для подачи газа в дом.

Как оформить подключение газа к частному дому

Для того, чтобы провести газ в частный дом, необходимо собрать документы. В первую очередь – технические условия (ТУ), по сути, разрешение на подключение к магистрали, по которой передается газ.

Стандартный пакет документов:

  • Запрос на выдачу технических условий.
  • Копии документов, подтверждающих права на земельный участок и здание, на нем расположенное.
  • Копия документа, удостоверяющего личность.
  • План участка.
  • Согласие собственника и доверенность – в том случае, если документы подает не лично он.

После выдачи ТУ требуется заключить договор с проектной организацией (это может быть газораспределительная организация вашего региона или сторонняя компания), они подготовят проект газификации участка и дома. На этом этапе потребуются топографический план участка, технические паспорта на оборудование и здание, к которому будет подводиться газ.

Популярные статьи  Сравнение силикатного блока с керамзитоблоком: отличия и характеристики

Далее составляется план газификации, благодаря ему можно правильно составить разводку и спланировать подведение газа наиболее оптимальным способом.

Когда все эти пункты выполнены и план утвержден, можно приступать к монтажным работам.

Что учитывать при подключении газа к загородному дому

Необходимо иметь в виду, что газифицировать можно только капитальные здания, то есть, такие, которые имеют привязку к грунту и будут повреждены в случае попытки их перенести. Можно газифицировать и сам участок на основании плана будущего здания, которое вы планируете возвести.

При газификации частного дома все работы оплачивает владелец. Но если дом находится в каком-либо населенном пункте, в котором проведен центральный газопровод, он имеет право на бесплатное подведение газа прямо к участку.

Затраты на подсоединение ЭЭ к земельному участку

Чтобы осуществить проверку техусловий вам потребуется заплатить около 500 рублей. Цены на подведение света к участку могут варьироваться. Точную стоимость можно будет установить после оценки мощности подключаемых приборов в ходе эксплуатации.

Если мощность подсоединяемой сети к земельному участку превысит 15 кВт, то затраты на ее подведение составят около 600 рублей. Причем работы выполняются только при условии, если электрический гусак будет удален от основных линий электропередач, не дальше 0,3 км для городской местности, и не дальше 0,5 км – для сельской.

Если вам нужно создать новую линию, которая, в свою очередь, предусматривает подведение сети на большое расстояние, тогда вам потребуетсясначала получить соответствующий разрешительный документ от органов местного самоуправления.

Куда подать заявку?

Заявка на подключение подается в ближайшую к земельному участку (объекту) электросетевую компанию с электрическими сетями нужного потребителю напряжения. Потребителю нужно узнать наименование электросетевой компании, которая обслуживает нужный район. Узнать эту информацию можно с помощью поисковой системы в интернете.

Если электросетевых компаний много (больше трех), тогда заявитель может обратиться в местную администрацию с местом расположения интересующих электрических сетей, а там компетентный сотрудник должен ответить об их принадлежности в течение 15 рабочих дней (согласно Правилам технологического присоединения потребителей электрической энергии № 861 от 27.12.2004 г.).

По Правилам технологического подключения не допускается подавать заявки одновременно в разные электросетевые компании за исключением случаев, когда это необходимо для подтверждения надежности электроснабжения.

Потребителю на руку, что электросетевые организации не обмениваются сведениями друг с другом касательно поданных заявок потребителей, поскольку в таком случае несмотря на установленные правила, гражданин может подать заявки одновременно во все электросетевые компании, обслуживающие конкретный район.

Как подать заявку?

По закону заявление на подключение электричества мощностью до 150 кВт можно подать на сайте электросетевой компании. Интересный факт! Практически все сетевые компании предоставили возможность пользователям подавать заявки на подключение даже в том случае, когда мощностью электричества превышает 150 кВт.

Потребитель сам может выбрать, каким способом подать заявку:

  • через представителя компании;
  • через интернет. Потребителю нужно зайти на сайт электросетевой компании, пройти процедуру регистрации. Чтобы подать заявку потребитель должен знать, какие документы нужны: номер СНИЛС, гражданский паспорт, номер записи в ЕГРИП (для предпринимателей), номер записи в ЕГРЮЛ (для юридических лиц). К заявке нужно приложить копии документов о владении объектом (договор купли-продажи, аренды земельного участка и т. п.; выписка из ЕГРН или копия свидетельства о праве собственности), план расположения энергопринимающих устройств, доверенность (если от имени» заявителя выступает доверенное лицо). План расположения можно сделать самостоятельно с помощью «Гугл карты или Яндекса. Этот документ даст понять энергетикам, где находится объект по отношению к электросетям. Чтобы сделать план, необходимо войти в «Гугл карты», в меню выбрать «Мои места» – «Карты» – «Создать карту».

Как ранее было обозначено, потребителю нужно 2 договора – с электроснабжающей компанией и с энергосбытовой компанией. С 2016 года по закону получить оба договора заявители теперь могут в электросетевой компании без посещения Энергосбыта. Для этого в заявке, в графе «Гарантирующий поставщик» необходимо указать наименование энергосбытовой компании.

К заявке нужно приложить копии таких документов (для физических лиц):

  • паспорт;
  • свидетельство о постановке заявителя на учет в налоговой службе;
  • доверенность – при необходимости.

С 2020 года по закону электросетевая компания обязана направить заявителю все документы по технологическому присоединению в электронном виде, включая договор энергоснабжения (если потребитель этого захочет). Об этом заявитель должен уведомить сетевую организацию при подаче заявки.

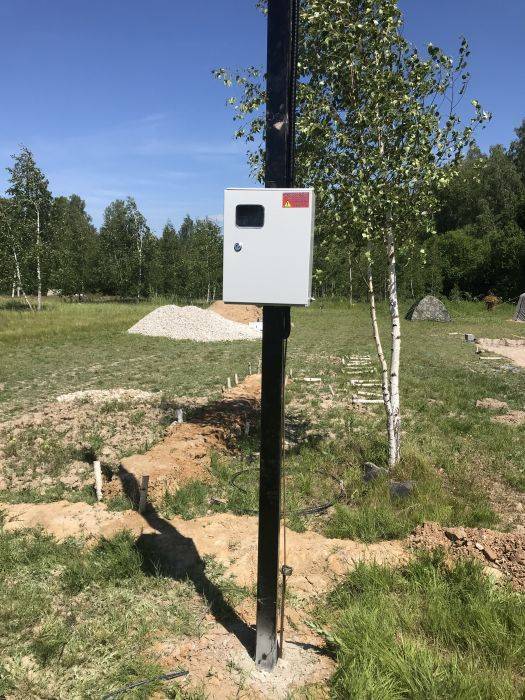

Электричество на участок

Перечень основного инвентаря для подведения тока:

  • кабель;
  • счетчик;
  • автомат для щита электроприборов.

Список главных документов при подключении:

  • разрешение от поставщика электроэнергии;
  • заявление;
  • договор о поставках электричества.

Инструкция

  • Если линия электропередачи находится не слишком близко к участку, нужно быть готовым к дополнительным тратам. Дело в том, что подведение света всегда оплачивается собственников в полном объеме. Правда, можно заключить соглашение со своими соседями, и тогда затраты разделятся между всеми владельцами участков. Также можно написать от общего лица коллективное обращение в организацию, которая поставляет электричество.
  • В первую очередь, требуется написать заявление в организацию по поставкам электроэнергии гражданам. В документе вы изъявляете желание провести на участок электричество и указываете, какая мощность будет оптимальной. Документы на разрешение можно будет получить через 30 дней.
  • Пока компания готовит вам официальный ответ, следует приобрести оборудование для подведения света. Например, кабель обязательно должен подходить заявленной мощности и использоваться для наружной проводки. Счетчик энергопотребления стоит покупать в организации, которая занимается его монтажом и заменой. На электрощиток также потребуется установить автоматы, обеспечивающие защиту от коротких замыканий в сети.
  • Когда разрешительная бумага получена, самое время нанять мастера, который проведет кабель к участку от столба. Потом следует позвонить в компанию, устанавливающую приборы учета энергопотребления.
  • Если все оборудование на месте, и кабель подсоединен верно, можно вызывать работника отдела контроля электроэнергии. Он опломбирует новый счетчик.
  • Далее, следует подписать договор с поставщиком электроэнергии. Это можно сделать в отделе по работе с абонентами.
  • Теперь можно начинать пользоваться на своем участке электроэнергией.

Куда обращаться?

Независимо от того, куда планируется прокладывать линии электропередач – на пустой земельный участок, в жилой дом, на дачу, первое, что должен выяснить собственник недвижимости – куда обратиться для подключения электричества на участке. Обращаться следует в ту организацию, которой принадлежат ближайшие линии электропередач.

Популярные статьи  Электросчетчики двухтарифные: как выбрать — узнайте, какой лучше по характеристикам

Зачастую граждане не видят разницы между компаниями энергосбыта и электросетей. Энергосбыт, куда оплачиваются счета за электрическую энергию, и который по закону является гарантирующим поставщиком – не та организация, с которой нужно заключать договор на подключение электричества к участку.

За свои услуги перед ней расплачивается энергосбытовая компания, а потребитель покупает электрическую энергию у энергосбытовой компании.

Получается, что потребителю придется оформлять 2 договора:

  1. С электросетевой компанией для присоединения к электрическим сетям.
  2. С энергосбытовой компанией для оплаты услуг за потребление электричества.

Частые ошибки при монтаже

А теперь давайте уделим внимание основным моментам при монтаже, которые вы можете и должны проконтролировать в ходе выполнения работ электриком. Во-первых, расстояние от основной опоры до дома должно быть не более 25 метров

В противном случае придется ставить дополнительную опору или делать трубостойку

Во-первых, расстояние от основной опоры до дома должно быть не более 25 метров. В противном случае придется ставить дополнительную опору или делать трубостойку. Как провести электричество на участок

Также трубостойка понадобится, если энергоснабжающая организация не дает разрешения монтировать шкаф учета на фасаде и требует его размещать на ближайшей опоре.

Нельзя, чтобы габарит от земли до провода СИП на фасаде дома был менее 2,5м.Как провести электричество на участок

Не поленитесь, возьмите рулетку и проверьте эту высоту. Если не получается выполнить данное требование, монтируйте гусак.

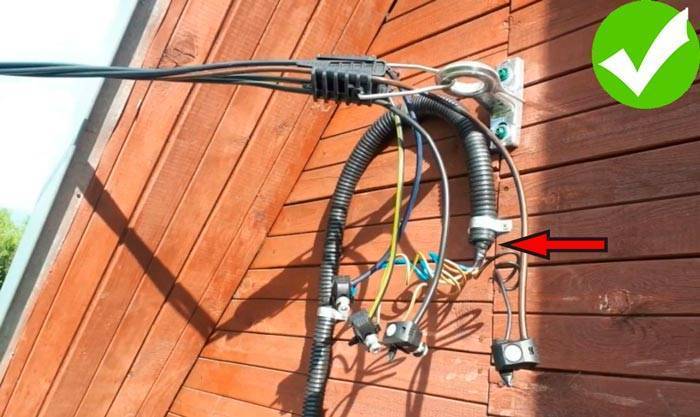

Не крепите анкерный кронштейн к элементам кровли (ветровик).Как провести электричество на участокКак провести электричество на участок

Несущая способность древесины в этих местах слабовата и крепеж от сильных ветровых нагрузок может вырвать с корнями. Вес у СИПа хоть и небольшой, но рычаг длиной в пару десятков метров делает свое дело!

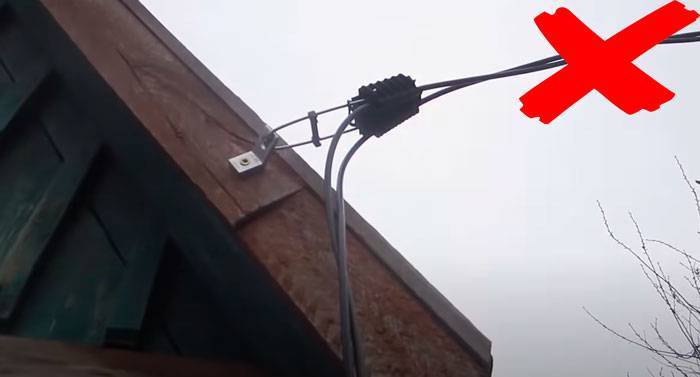

Лучше всего засверлиться к фронтону дома на старую добрую траверсу или несущий брус.

Также не рекомендуется крепить СИП на боковую стену здания.

Дело здесь в сосульках, которые по весне при падении часто повреждают провода. Как провести электричество на участок

Можно конечно заморочиться, и раз и навсегда избавиться от сосулек. Но это совсем другая история.

Спуск кабеля к распредшкафчику должен быть защищен гофрой.

Гофра должна быть не серого цвета как для домашней проводки, а стойкой к ультрафиолетовому излучению + не поддерживающая горение.Как провести электричество на участок

На деревянных стенах нужно использовать металлорукав.

Конец кабеля в месте подключения к СИП на фасаде должен смотреть вниз, а не вверх.Как провести электричество на участокКак провести электричество на участок

Это защита от проникновения влаги в разделанный кабель.

Еще лучше конец гофры, откуда заходят провода герметизировать перчаткой “ТПИ мини” от КВТ.

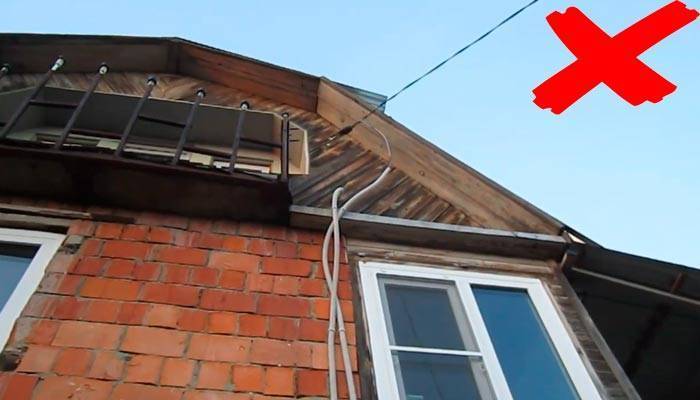

Как провести электричество на участокКак провести электричество на участок

На 25 и 32 гофру она липнет отлично.

Если кабель сразу заходит на чердак, а не спускается по фасаду вниз, то ввод через стену должен быть сделан через металлическую гильзу.

При этом трубка должна быть не прямой, а с загнутым к низу концом. Как провести электричество на участок

Отверстия в ней после ввода кабеля нужно надежно герметизировать. Для защиты от влаги самого СИП, как на опоре, так и на фасаде, применяются колпачки.

Если их не будет, то через пару лет провод как насос нахватается воды и очень скоро выйдет из строя.Как провести электричество на участокКак провести электричество на участок

Вот наглядный пример подтверждающий данную проблему.

https://youtube.com/watch?v=DWOP43hQ4zc%3F

Стоят колпачки копейки, но без них невозможна длительная и надежная эксплуатация самонесущего провода. Практически каждый прокалывающий зажим имеет в свое конструкции такой колпачок.

Однако на некоторых моделях они крепятся на тонких ремешках. Случается, что ремешок отрывается и колпачок теряется. Как провести электричество на участок

В этом случае не экономьте и обязательно купите себе новый. Благо, продаются они и по отдельности.

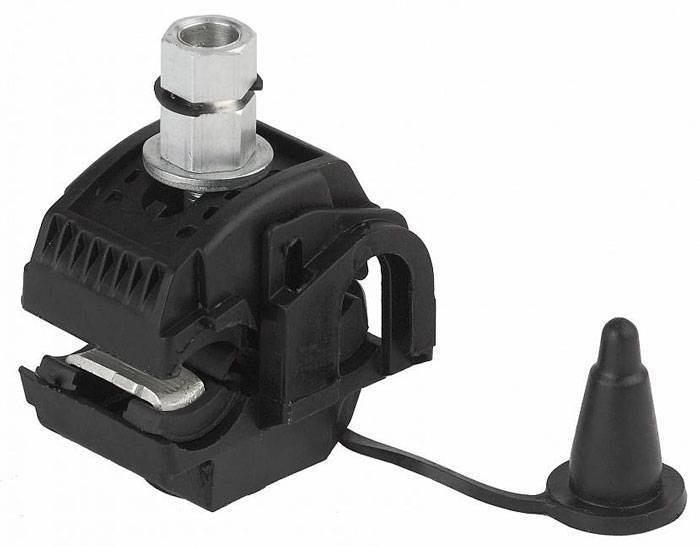

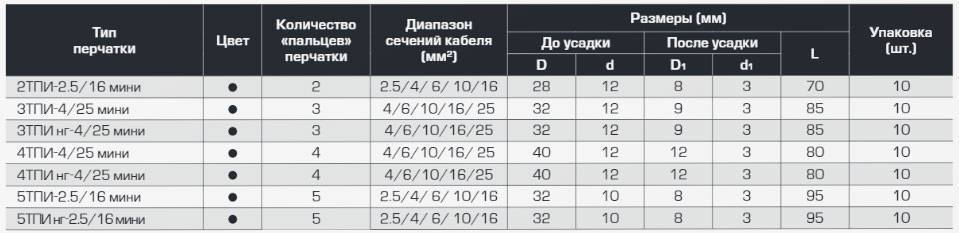

Снимать изоляцию с жилы кабеля при подключении через прокалывающий зажим не нужно.Как провести электричество на участок

Если кабель у вас слишком малого сечения (2,5мм2-4мм2, хотя куда такой кабель на ввод???), то производитель рекомендует сложить жилу вдвое, чтобы обеспечить большую площадь соприкосновения.

Тонкая жилка может попасть между шипов, и даже если поначалу контакт появится, со временем это место будет греться и кабель отгорит. Жилы от 6мм2 складывать вдвое не нужно. Как провести электричество на участок

Сам СИП от опоры до дома, несмотря на его изоляцию, должен проходить минимум в 0,5м от ближайших деревьев и кустарников.

Если вы не хотите вырубать любимую березку или яблоньку, то лучше выбрать другую точку крепления на фасаде. Любой СИП проходя сквозь деревья, со временем перетирается. Как провести электричество на участок

Не слушайте тех, кто говорит, что такие провода можно безболезненно пускать через зеленые насаждения и им ничего не будет.

Даже толстые жилы в 50-70мм2 через несколько лет при постоянных ветрах прорезаются веткой как ножовкой.

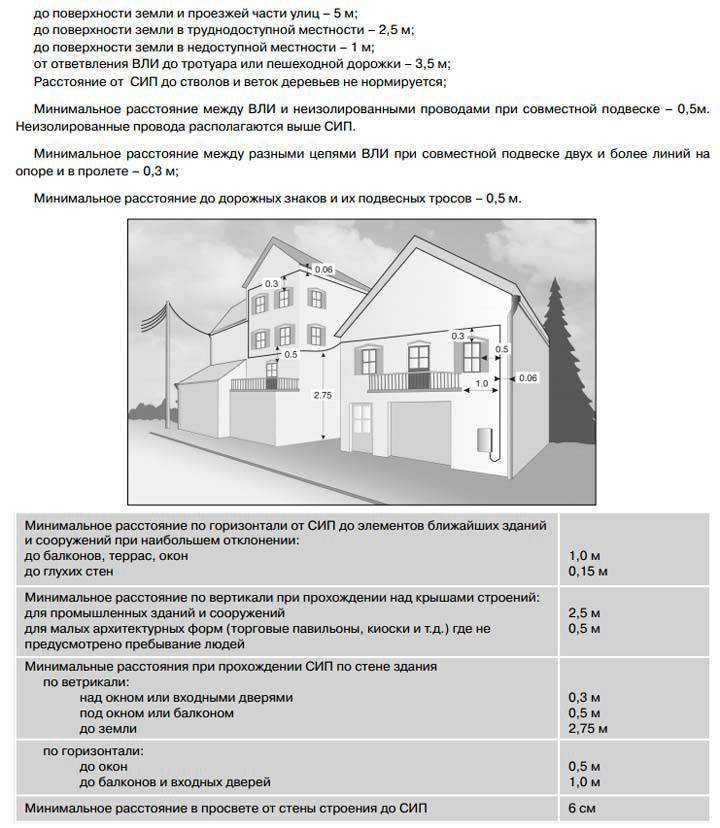

Вот сводная таблица минимальных отступов и расстояний при прокладке СИП провода в жилой дом. Как провести электричество на участок

https://youtube.com/watch?v=GYs2IU8b3_w%3F

Какая разница между 380 и 220 вольт? На какие потребительские характеристики они влияют? Есть ли разница в цене подключения и пользования? Какими критериями надо руководствоваться для выбора напряжения?

Сеть 380 вольт используется обычно для подключения энергоемких электроустановок (таких как водогрейные котлы) или электродвигателей. Для обычных бытовых нужд применяется сеть 220 В.

Если Вам надо присоединить жилой дом 15 кВт максимальной мощности, то целесообразнее ввод в щиток дома сделать 380 В, а оттуда — внутреннюю разводку 220 В. Если максимальная мощность Вашего дома (сад) около 5 кВт, достаточно сети 220 В.

В соответствии с действующими правилами технологического присоединения, если Вы подключаете электроустановку с максимальной мощностью до 15 кВт включительно, Вы платите за присоединение 550 руб. вне зависимости от того, какой уровень напряжения Вам нужен 380 или 220 В. Данное правило действует, если граница Вашего земельного участка находится не далее 500 м от сетей электросетевой компании в сельской местности и 300 м в городской черте.

Отказ в подключении и дальнейшие действия

Отказ в подключении к сети может быть предоставлен по следующим причинам:

  • подан не полный пакет документов;
  • план и перечень составлены неверно;
  • документы поданы в компанию, обслуживающую не заявленную территорию, а другую;
  • отсутствует техническая возможность.

В случае отказа можно устранить причины отрицательного решения или обратиться в суд с заявлением об обжаловании действий или бездействия организации.

Подключение участка без построек к электрической сети реализуется точно так же, как и подключение надела со строениями. Необходимо выполнить ряд последовательных действий, а также выявить и обеспечить техническую возможность. Стоимость подключения, если не превышены установленные нормы, будет составлять всего 550 рублей, но при превышении расстояния потребуется оплатить дополнительно каждую единицу потенциально потребляемой мощности и дополнительное расстояние для подключения.

Популярные статьи  Как сверлить кафельную плитку?

Прочтите: Приватизация земельного участка, находящегося в аренде

Стоимость подключения к электросетям

Затраты на подключение электроэнергии к земельному участку прямо пропорциональны расстоянию до ближайшей линии электропередач.

Самый оптимальный вариант для собственника, когда расстояние от участка до ближайшего электрического столба составляет не более 25 метров. В этом случае достаточно просто протянуть кабель от столба до границы участка. Это самый дешевый и доступный способ, по сравнению с другими.

Все другие способы подключения к электричеству, а именно когда расстояние до столба составляет: от 25 метров и более, потребуют более существенных затрат.

Согласно постановлению МОЭСК установлены следующие тарифы на подсоединение к сетям:

  • При расстоянии от участка до ближайшего столба не более 500 м и объему потребляемой мощности не более 15 квт — стоимость составит 550 рублей;
  • Если эти параметры больше, то стоимость подключения уже не подлежит регламенту. Это связано с различными непредвиденными затратами, зависящими от местных условий подключения. Так, к примеру может потребоваться установка дополнительных столбов, либо для того, чтобы проложить линии электропередач, придется огибать уже заселенные территории — это все дополнительные расходы.

Электромонтаж внутренней проводки

Чтобы вы не ломали голову «с чего начать», мы сгруппировали все действия в 5 шагов для монтажа электропроводки на даче своими руками:

  1. Разметка.
  2. Штробление.
  3. Установка подрозетников и распредкоробок.
  4. Прокладка кабеля.
  5. Сборка схемы и подключение.

Разметка стен

Нужно определить расположение всех электроточек. После этого вы можете разметить будущие линии проводки. Сделать это можно чем угодно — мелом, карандашом или малярным шнуром от щитка до каждой точки.

На видео наглядно рассмотрен процесс разметки:

По этим линиям вы можете посчитать, сколько нужно кабеля для прокладки проводки.

Прокладывать кабель в полу из дерева не стоит – это можно делать, если он у вас залит цементной стяжкой. В этом случае обязательно использовать гофру, чтобы избежать повреждения электрических линий.

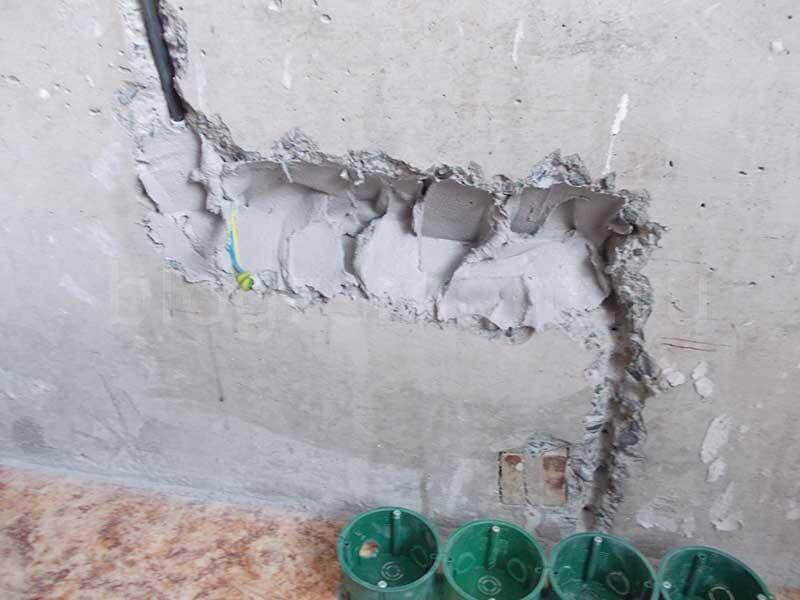

Штробление и углубления для подрозетников

Три основных способа сделать штробу в стене своими руками:

  1. С помощью перфоратора с насадкой «долото» или «шило».
  2. Штроборезом.
  3. Болгаркой с алмазным диском.

Как провести электричество на участок

В принципе они подходят для всех видов твёрдых несгораемых материалов

С помощью штробореза получится ровная и аккуратная штроба, но это не важно — в последствии она заделывается раствором и шпаклюется. Поэтому чтобы сделать штробу своими руками не стоит покупать штроборез, можно обойтись и перфоратором

Колодцы для установки подрозетников и распредкоробок делаем с помощью коронок с твёрдосплавными напайками или алмазными. Стандартные размеры подрозетника по наружной стороне: глубина – 45мм, диаметр – 68мм. А внутренние габариты – 68х40мм. При этом существуют и другие размеры подрозетников, не ошибитесь при подборе коронки.

Для установки нескольких розеток и выключателей в один ряд – высверливают несколько отверстий, а сегменты между ними выбивают перфоратором с насадкой долотом.

Как провести электричество на участок

Крепление распределительных коробок и подрозетников

Чтобы розетки не вывалились из стен вместе с вилкой важно не только их правильно установить, но и хорошо закрепить подрозетники. Для этого используют шурупы с дюбелями

Второй способ – установить подрозетники и распредкоробки на алебастр. При работе с алебастром нужно действовать быстро. В углубления закладываете столько раствора, чтобы подрозетник его не слишком сильно выдавливал.

Прокладка линий

При прокладке электропроводки на даче в стенах, гофру использовать не обязательно. Используйте кабель ВВГ (или ВВГнг), так как не будет проблем с соединением жил.

Сами же провода крепят в стене либо с помощью алебастра, либо дюбель-хомутами

На этом этапе важно проложить правильное количество проводов, для всех электроприёмников

Как провести электричество на участок

Подключение розеток и выключателей

Последний этап выполняют после оштукатуривания и высыхания стен. Штукатурку затирают и устанавливаются розетки. Особых рекомендаций нет, нужно просто установить все элементы ровно, по уровню. На этом пошаговое описание скрытого электромонтажа можно считать оконченным.

Выбор кабеля

Для внешней проводки выбор не слишком велик. При прокладке по воздуху лучше всего брать СИП. При подземном монтаже выбирают бронированный кабель с медными или алюминиевыми жилами в изоляционной обмотке. Предпочтение отдается медным: такая проводка выдерживает большую нагрузку. Но если на даче нет и не предвидится потребителей большой мощности, можно обойтись более дешевым вариантом с алюминиевыми жилами.

Внутри здания выбор определяется методом укладки. Провода могут монтироваться только скрытым способом – в штробах, в трубах. Кабели допускается укладывать открытым методом.

При высокой нагрузке используют кабели и провода с медными жилами.

Определение сечения

OLYMPUS DIGITAL CAMERA

Для электрики в дачном доме сечение кабеля рассчитывают по нагрузке. Учитывается общая и нагрузка каждого контура. Сначала вычисляют предполагаемую нагрузку. Затем делят ее на напряжение сети. Таким образом рассчитывают величину допустимого тока. Подбирают кабель с подводящим сечением по таблицам ПУЭ – для алюминиевых и для медных жил.

Сечение кабеля выбирают с запасом. Под розетку рекомендуют брать вариант сечением не менее 2,5 кв. мм, а для освещения – 1,5 кв. мм.

Кабельный спуск

После решения всех организационных и документальных вопросов можно будет приступить непосредственно к подключению. Ввод от воздушной линии к домику разрешается выполнить несколькими способами. Это могут быть алюминиевые провода, сечение которых соответствует максимальной токовой нагрузке, либо соответствующий требуемым параметрам изолированный кабель с подвесом на стальной струне.

Как провести электричество на участок

Но наиболее надежным и современным вариантом подключения к проводам воздушной линии и ввода электричества в дом является самонесущий провод СИП 2×16. Находящиеся внутри внешней оболочки две изолированных алюминиевых жилы рассчитаны на мощность нагрузки до 21 кВт. Крепление самонесущего кабеля к арматуре столба и изолятору на стене дома производится при помощи натяжных анкерных зажимов.
